当前,正值奋战二季度的关键时期,三十七处济南分公司、机电安装第三项目部的220名建设者,在白银平川宝积200MW光伏项目现场正以“奋力攻坚、决战决胜”的劲头,全力向“6.30”竣工目标奋勇冲刺。
全速冲刺送电节点

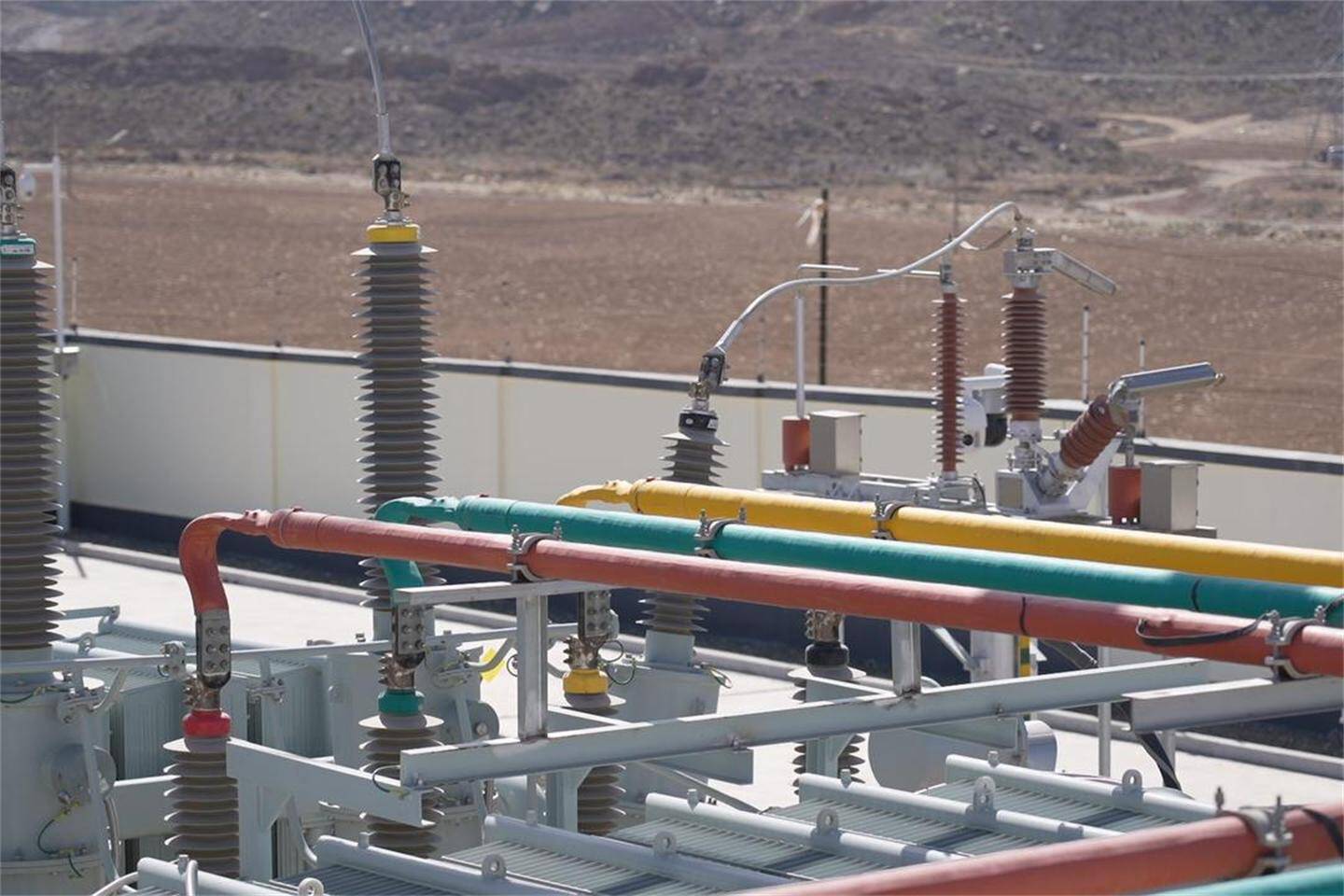

据了解,该项目是陇电入鲁工程的关键环节。三十七处负责施工的内容主要包括:项目开工及建设所需手续办理、主体工程设计、临建设施、道路施工、光伏区工程、35kV集电线路、箱变、110kV升压站、110kV送出线路等,地方关系协调,设备材料采购、工程施工、安装和验收(含政府及专项验收)、试运行、接入并网、并网发电验收及竣工验收、移交生产及质保期内的全部工作。

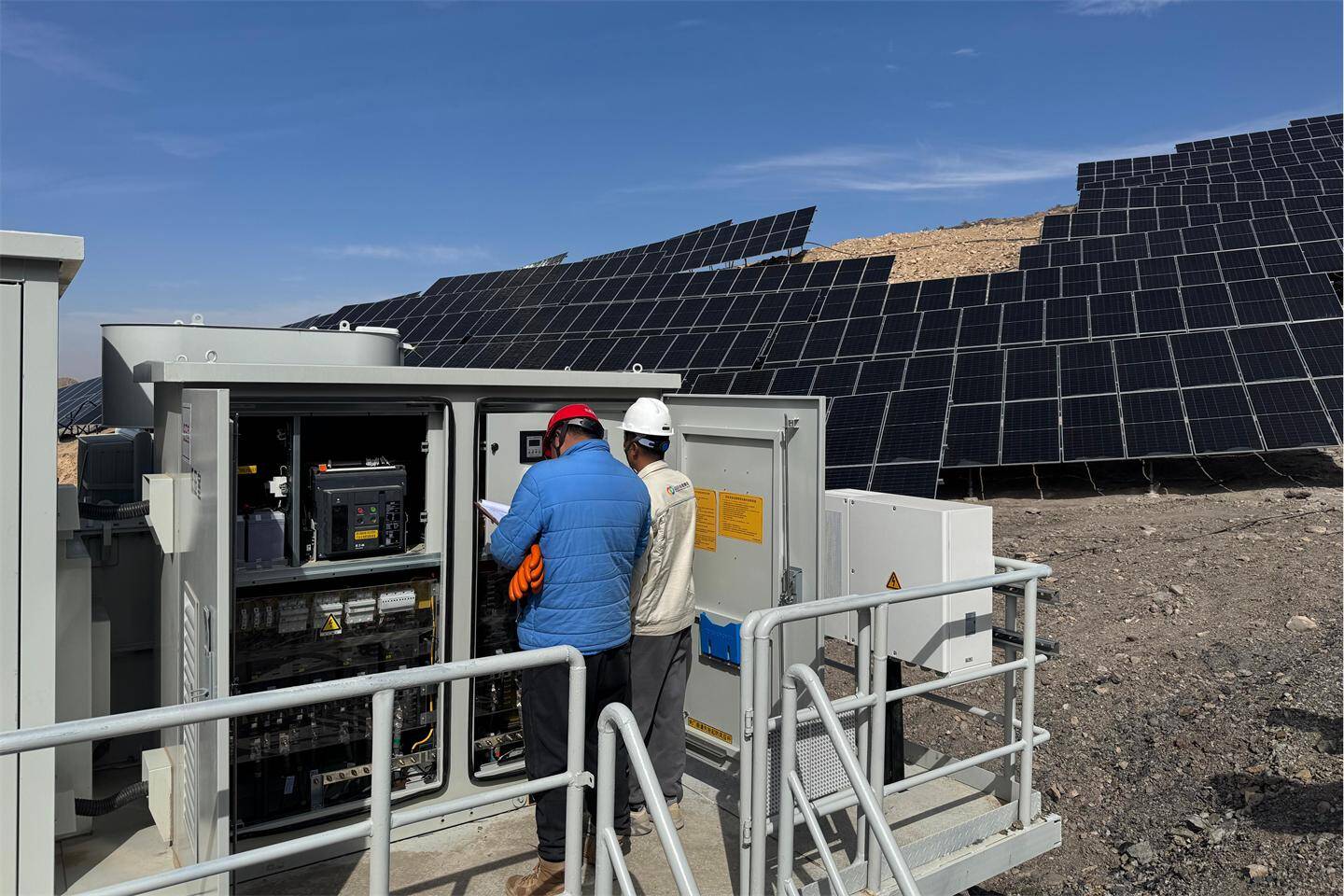

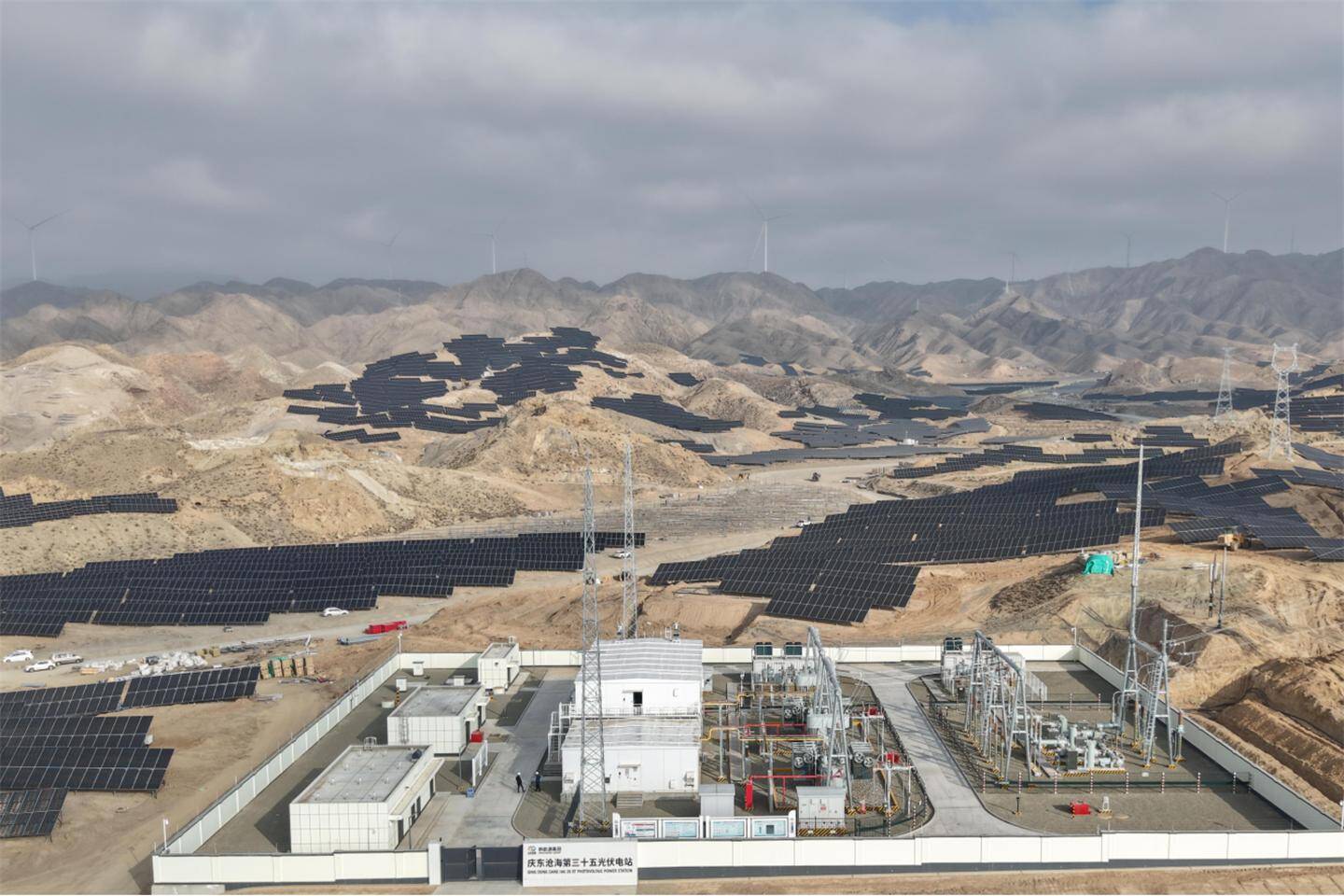

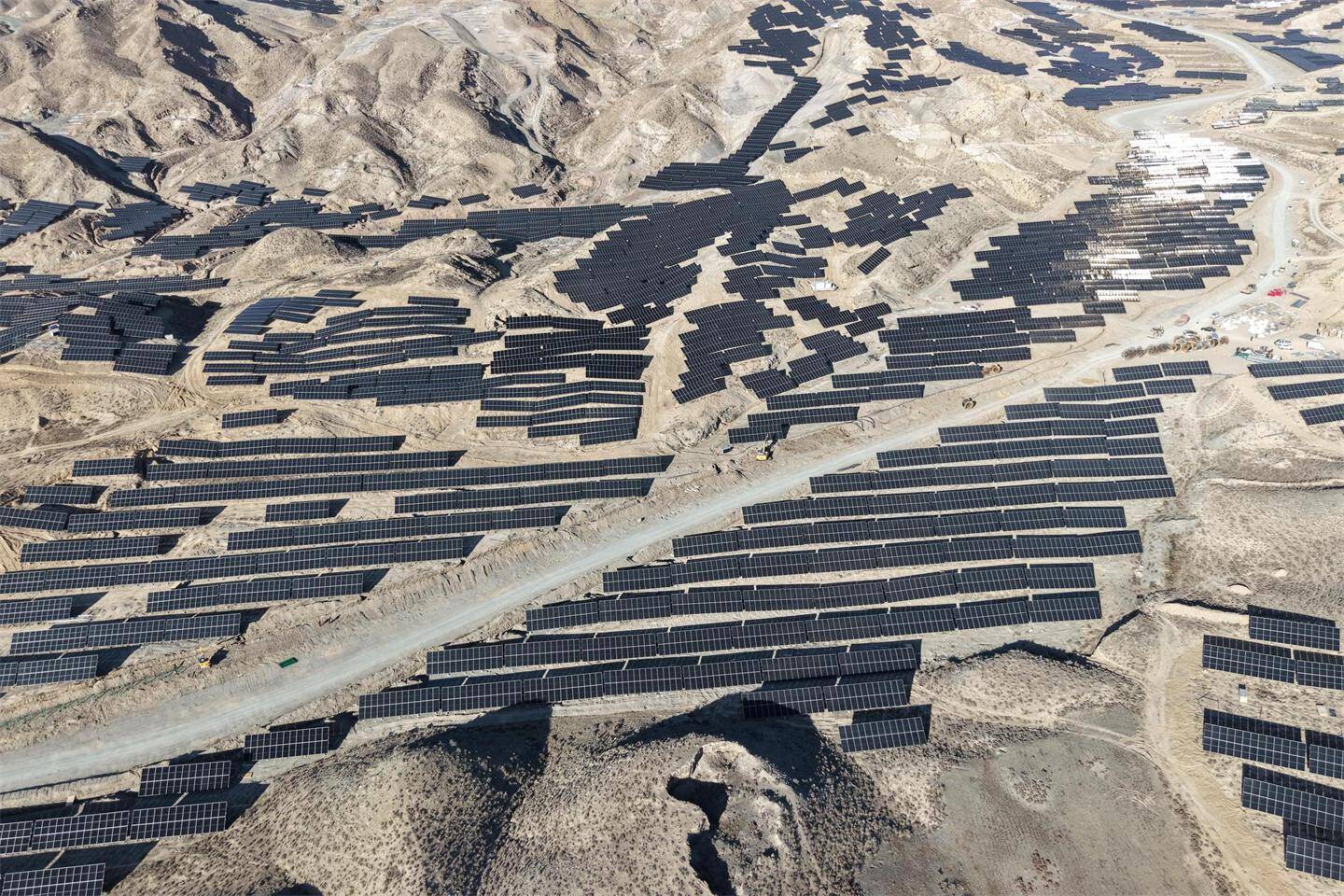

截止目前,71个子阵、151620根桩基、15162组光伏支架与组件、71台箱变等核心工程均已完工,668台逆变器调试到位,119048米接地工程、1372151米汇流线路工程敷设全部竣工,为冲刺收尾筑牢坚实基础。

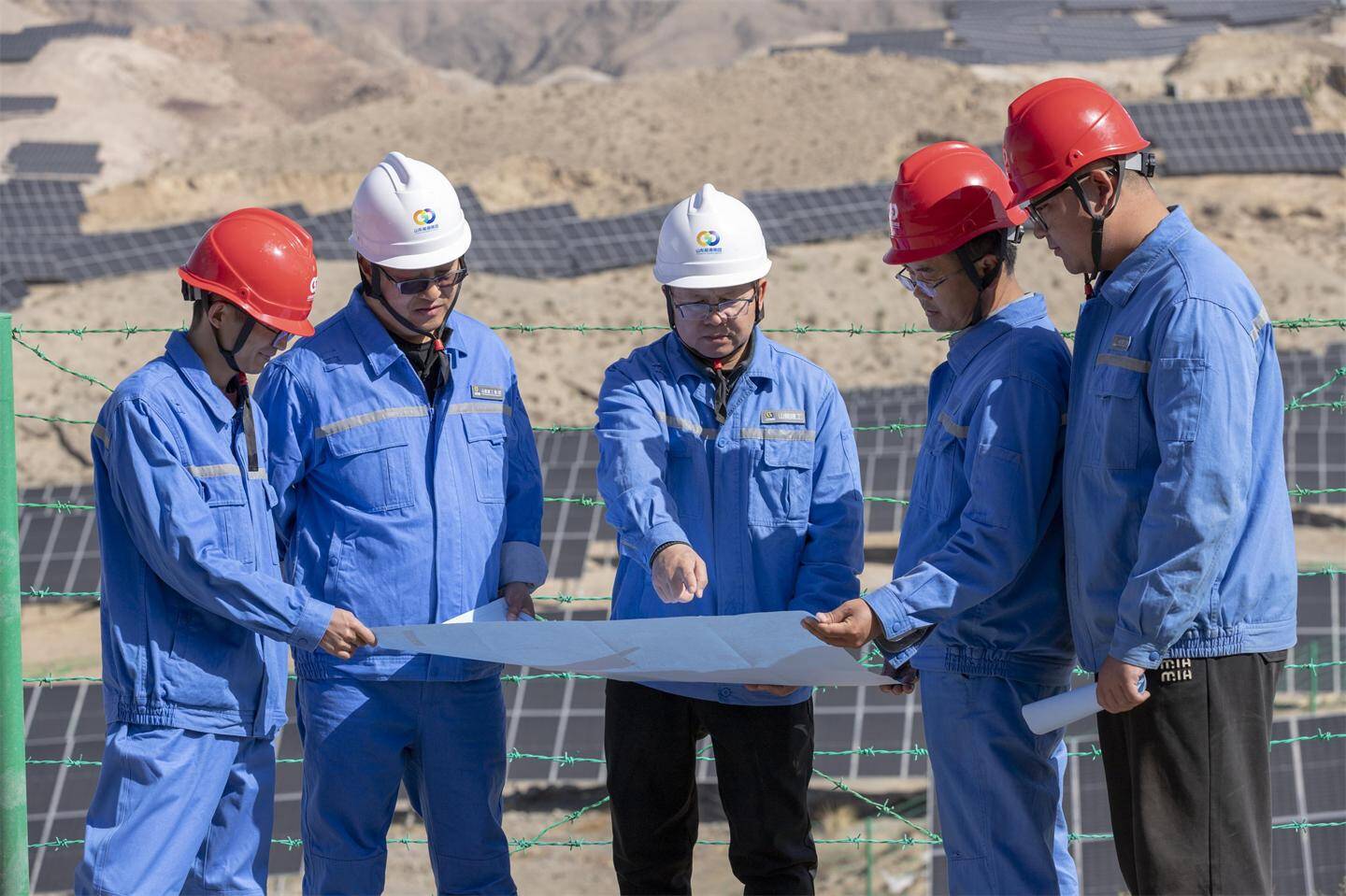

当前,该项目8条集电线路送电进入最后收尾阶段,施工人员正加班加点推进线路调试、接头校验等收尾工作,确保线路安全稳定贯通。为保障项目工期,该项目参建团队实行“24小时轮班作业+专项专班推进”模式,技术骨干扎根现场实时解决施工难题,仪器调试与人工操作无缝衔接,全力加快施工进度,确保按计划完成送电目标,为整个项目竣工打通关键环节。该项目收尾阶段的资料整理、竣工验收筹备等工作同步推进,各专班分工协作,逐项梳理完善竣工资料,提前对接验收流程,为后续顺利通过竣工验收做好充分准备。
安全护航 质量筑优

在施工中,该项目部严格落实“横向到边、纵向到底”安全责任体系,安全生产与质量管控始终贯穿冲刺全过程。每日班前安全交底、班中风险巡查、班后隐患复盘,针对围栏施工、线路收尾、子阵调试、送电试验等高风险环节实行全过程旁站监督,关键工序专人盯控、重点部位挂牌管理。坚持“发现—整改—复核—销项”闭环管理,做到隐患不消除不施工、问题不解决不放手。

在质量管控上,严格执行“三检制”,对线路连接精度、设备安装平整度、接线规范度等核心指标逐项核验、全程留痕。做到工完场清、资料同步、验收到位,确保收尾工作与主体工程质量标准统一、管控力度不减,坚决实现“杜绝返工、一次成优”,以过硬安全质量保障项目按期优质竣工。
凝心聚力 实干攻坚
心系一线建设者,温情保障添动力。项目部以“齐心协力谋发展、攻坚克难勇担当”形势任务教育为引领,持续深化服务、质量、市场、风险“四种意识”大讨论成果转化,持续优化现场保障措施,临时休息棚、职工食堂、热菜热饭、保暖物资、应急保障一应俱全,让攻坚一线的建设者无后顾之忧,凝聚起“上下一心、冲刺决胜”的强大合力。
目前,该项目已进入决战竣工的关键冲刺期,全体参建人员正以昂扬斗志、务实作风,聚焦集电线路收尾、送电试验,倒排工期、挂图作战,全力确保按时顺利竣工。项目建成后,将进一步完善陇电入鲁绿色能源输送体系,为区域能源结构优化、“双碳”目标实现注入强劲动力,在黄土高原上续写绿色发展新篇章!
