在甘肃省白银市平川区连绵起伏的群山中,一片片光伏板如蓝色海洋铺展在山巅沟壑间,将充沛的阳光转化为清洁电能,通过“陇电入鲁”通道跨越千里赋能齐鲁大地。这背后,凝聚着三十七处济南分公司副总经理、白银宝积200MW 光伏项目负责人何彦林的心血与坚守。面对山地施工、征地迁坟、手续繁杂等多重考验,他以“路虽远,行则将至;事虽难,做则必成”的信念,踏遍群巅、实干破局,带领项目团队攻克一个又一个难关,用9个月的日夜鏖战兑现了绿色能源承诺。

何彦林,男,中共党员,高级工程师,一级建造师,现为三十七处济南分公司副总经理、白银光伏项目负责人,先后获得三十七处2021年度先进个人、2022年度先锋示范岗、2023年度优秀共产党员等荣誉。近年来先后参加过兖矿能源智慧制造园区项目、兖矿轻合金研发中心项目、兴隆庄选煤厂改造、蓝天洁净煤项目、鲁西煤矿储煤棚、鲁西电厂、新驿煤矿输煤改造等多个工程项目,他主导完成的科技成果《智能化展馆高大复杂空间LED屏施工与应用技术》在中国煤炭协会专家评审会上鉴定为国内领先水平,《轻合金、超大玻璃组合幕墙在钢结构工程中的应用及施工技术》被鉴定达到国内先进水平,这两项科技成果均通过了省部级工法评审。
临危受命,勇挑山地光伏攻坚重担

白银宝积200MW光伏项目作为“陇电入鲁”工程的核心配套项目,总投资6.9亿元,规划占地6000余亩,建成后年均上网电量可达3.46亿千瓦时。但项目落地之初,就面临着常人难以想象的困境:场址地处高原丘陵地带,山势纵横起伏、沟谷切割深邃,最大高差达100多米,桩基施工和光伏板安装难度远超平原项目;6000亩征地涉及多个村镇,其中2000余亩土地因山势陡峭无法满足施工要求,必须重新选址;场区内800余座坟茔需迁移,涉及数百户村民的情感与利益;加之建设性手续、并网手续繁多,任何一个环节卡壳都可能影响项目推进。

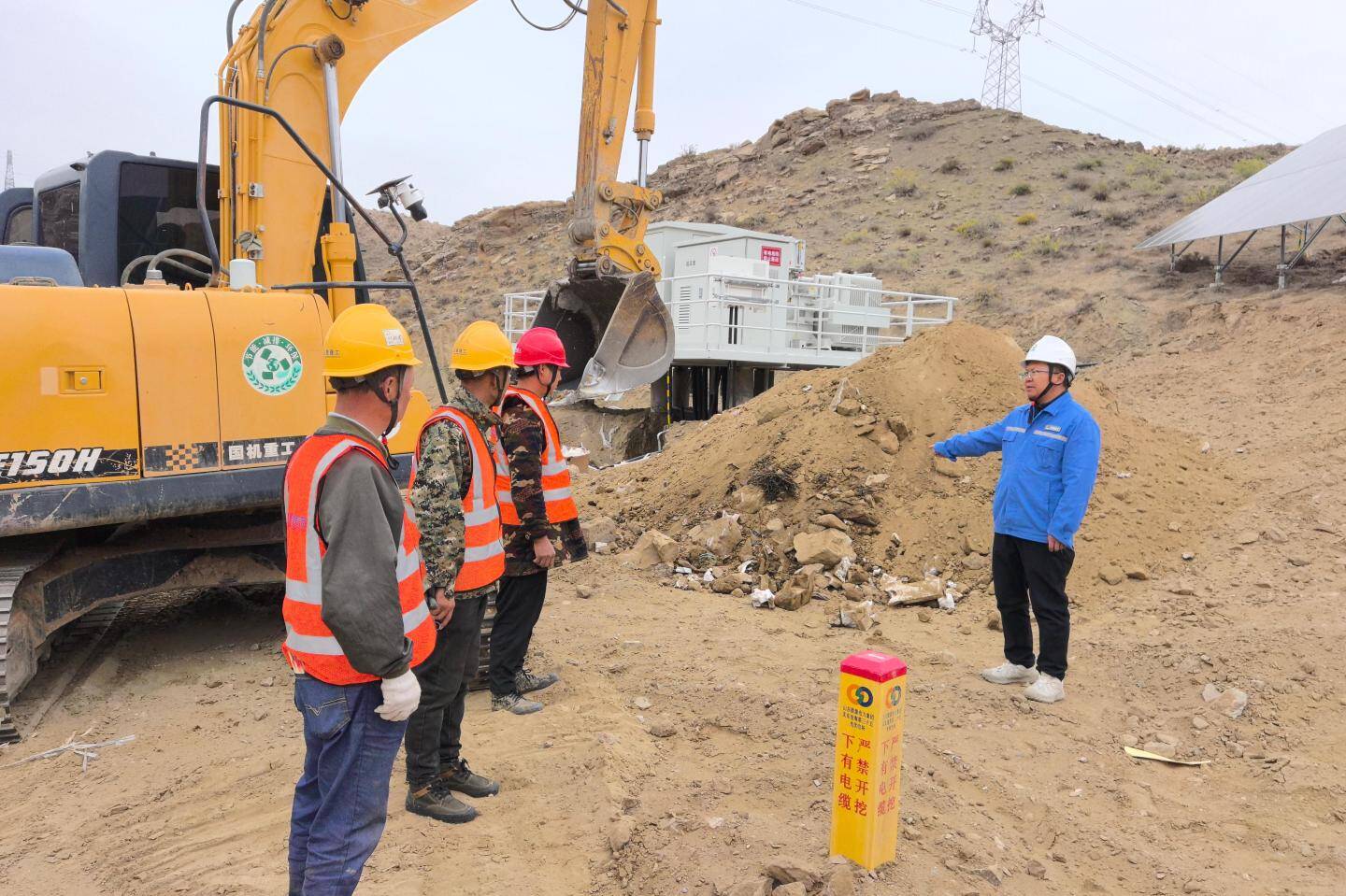

“项目是责任,再难也要扛起来!”2024年底,何彦林担任项目负责人。接到任命后,他第一时间奔赴现场,面对荒芜的山巅和复杂的局面,他没有丝毫退缩。“问题面前不退缩,困难面前不低头!”是他常挂在嘴边的话。为了摸清现场情况,他带领技术团队每天清晨6点就背着测绘工具爬山头,傍晚踏着夕阳返回驻地,饿了就啃口干粮,渴了就喝口随身带的水。连续一个多月,他们走遍了规划区域的每一座山、每一道沟,用脚步丈量6000余亩土地的每一寸肌理,最终在村委和村民的帮助下,完成了2000余亩新选址的勘测工作,为项目落地找到了突破口。
用心用情,破解征地迁坟协调难题

征地和迁坟是项目推进的“硬骨头”,6000亩征地涉及多个村镇,800余座坟茔更是牵扯到数百户村民的切身利益。“群众工作无小事,必须用真心换真心。”何彦林深知,要顺利推进项目,必须赢得村民的理解与支持。他创新建立 “政府+村委+项目”三方协同机制,主动联合当地政府和村委干部,挨家挨户走访村民,用最朴实的语言宣传项目的生态效益和社会效益。
为了化解村民的情绪,他放弃休息时间,利用早晚村民在家的机会上门沟通,耐心倾听诉求、详细解读政策。有村民对迁坟习俗心存顾虑,他就邀请村委干部和乡贤一起上门,讲解迁坟的合规流程和后续保障;有村民对土地补偿有疑问,他就拿着政策文件逐条解读,确保补偿款足额及时发放。为了方便沟通,他还把自己的电话号码留给村民,24小时开机接听诉求。一次,一位老人因祖坟迁移问题情绪激动,何彦林先后5次上门拜访,带着水果点心陪老人拉家常,讲解项目建成后对当地生态和经济的长远好处,最终用诚意打动了老人,同意迁坟。
在他的努力下,项目不仅实现了6000亩征地零冲突、零上访,还高效完成了800余座坟茔的迁移工作。村民们从最初的抵触到后来的支持,甚至主动帮忙协调邻里关系。“何经理真心为我们着想,我们信他!”一位村民的话道出了大家的心声。这种信任,成为项目顺利推进的坚实基础。
实干攻坚,刷新山地光伏建设速度

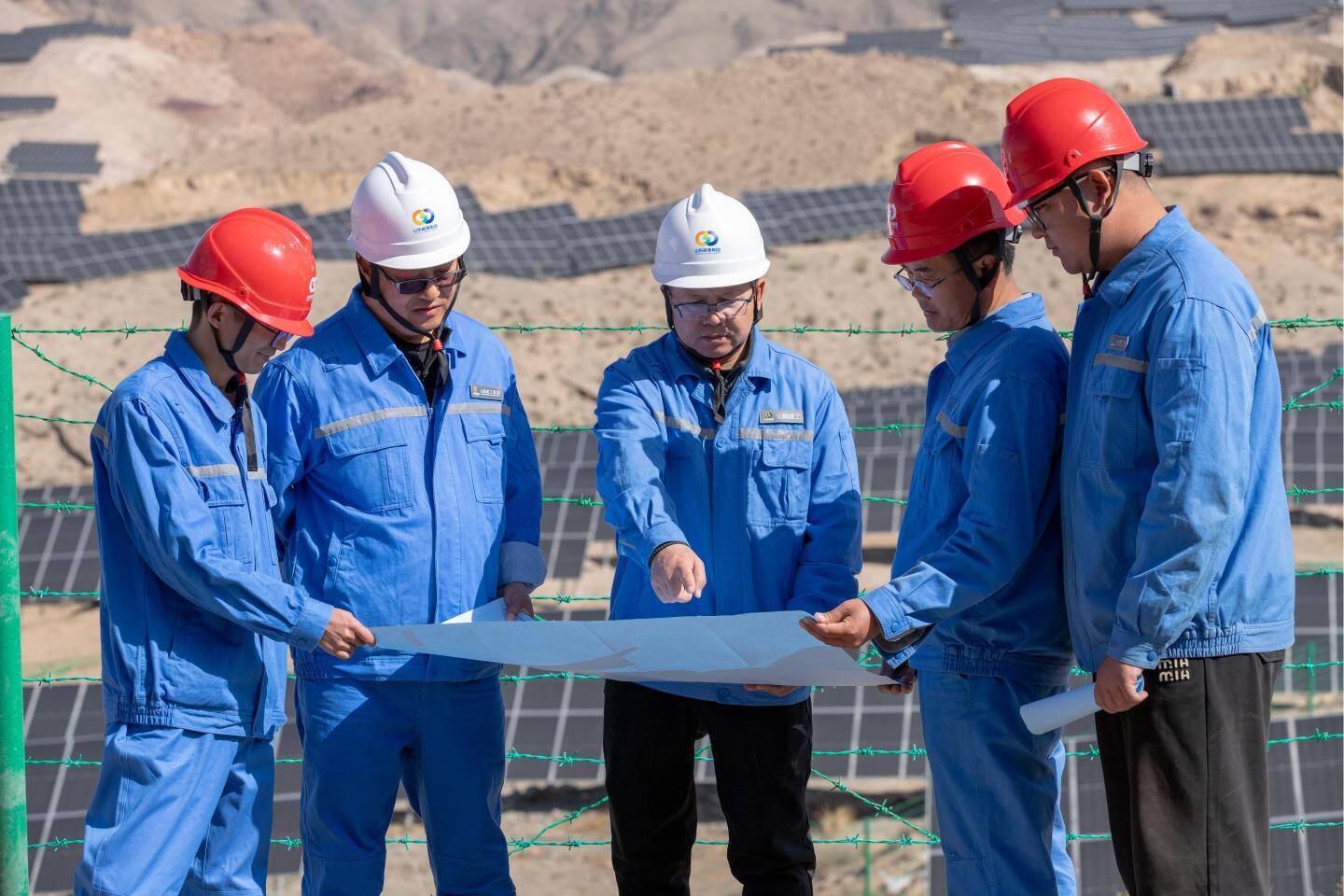

项目建设过程中,何彦林带领项目团队始终扎根一线、靠前指挥、协调推进。他推行“挂图作战、按表推进、分区分片同时作业”的工作机制,将2025年3月17日开工、7月31日首次并网、12月26日全容量并网等关键节点分解到天,责任落实到人,形成“人人有任务、天天有进度”的攻坚氛围。

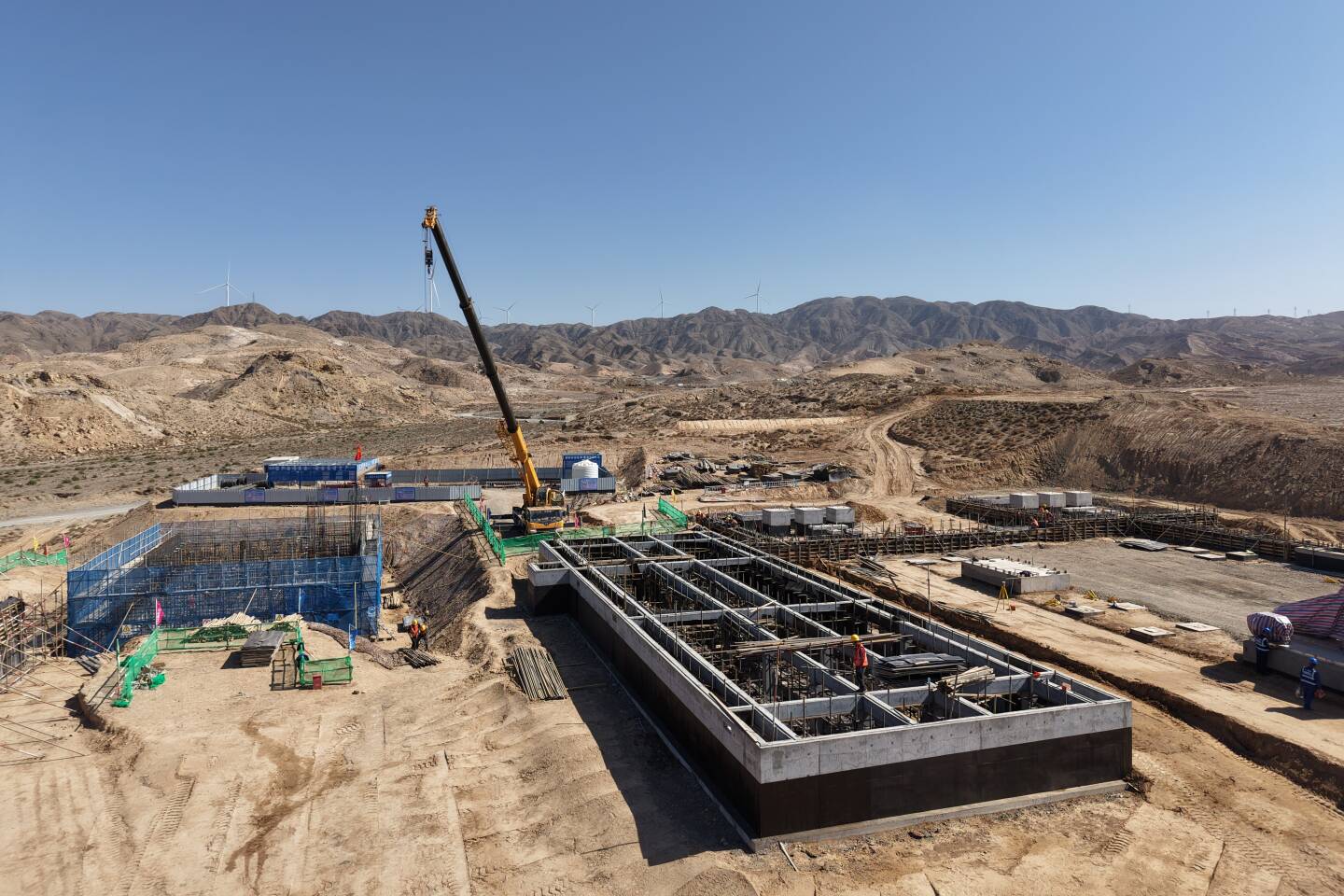

针对山地施工难题,他组织技术骨干成立党员先锋岗和青年突击队,创新采用“轻触式”建造理念,避免大规模开山劈石,运用北斗定位和无人机遥感测绘技术精准规划桩基位置和施工路径。面对山地陡坡、地质复杂带来的打桩技术难题,他带领技术团队反复试验,优化施工方案,采用小型设备配合人工转运材料,成功攻克了陡峭山坡桩基施工的技术瓶颈,高质量完成了15万余根微孔灌注桩施工。升压站建设是项目并网的关键,面对工期紧、温差大、分包队伍协调难等问题,何彦林将党建工作与生产履约深度融合,让党员骨干冲锋在一线。他优化施工组织,实行24小时轮班作业,协调解决材料供应、设备进场等各类问题。最终,升压站从基础施工到具备设备安装条件仅用40天,刷新了山地光伏项目升压站建设的“新速度”。
项目推进期间,何彦林几乎把所有时间都投入到工作中。2025年全年,他只回过邹城一次家,与家人团聚不到一周就匆匆返回项目。项目初始阶段,为了赶进度、抢时间,他每天晚上12点前都在协调工作、准备各类报备资料,第二天早上6点准时起床梳理当天工作,平均每天睡眠不足6个小时。在他的带动下,团队成员也昼夜奋战在施工一线。
硕果累累,绿电绵延彰显责任担当

功夫不负有心人!在何彦林的带领下,项目团队一路攻坚克难,顺利完成了2025年度各项关键节点目标:3月17日项目正式开工建设;7月25日110KV外线完成全部四次并网质监验收,取得并网同意书;7月31日光伏区首并25MW及 110KV升压站通过国家能监办质检验收,取得首次并网同意书;9月28日完成全容量并网质检验收;11月28日光伏区桩基施工完毕;12月17日光伏组件安装全部完成;12月26日顺利实现送电并网。

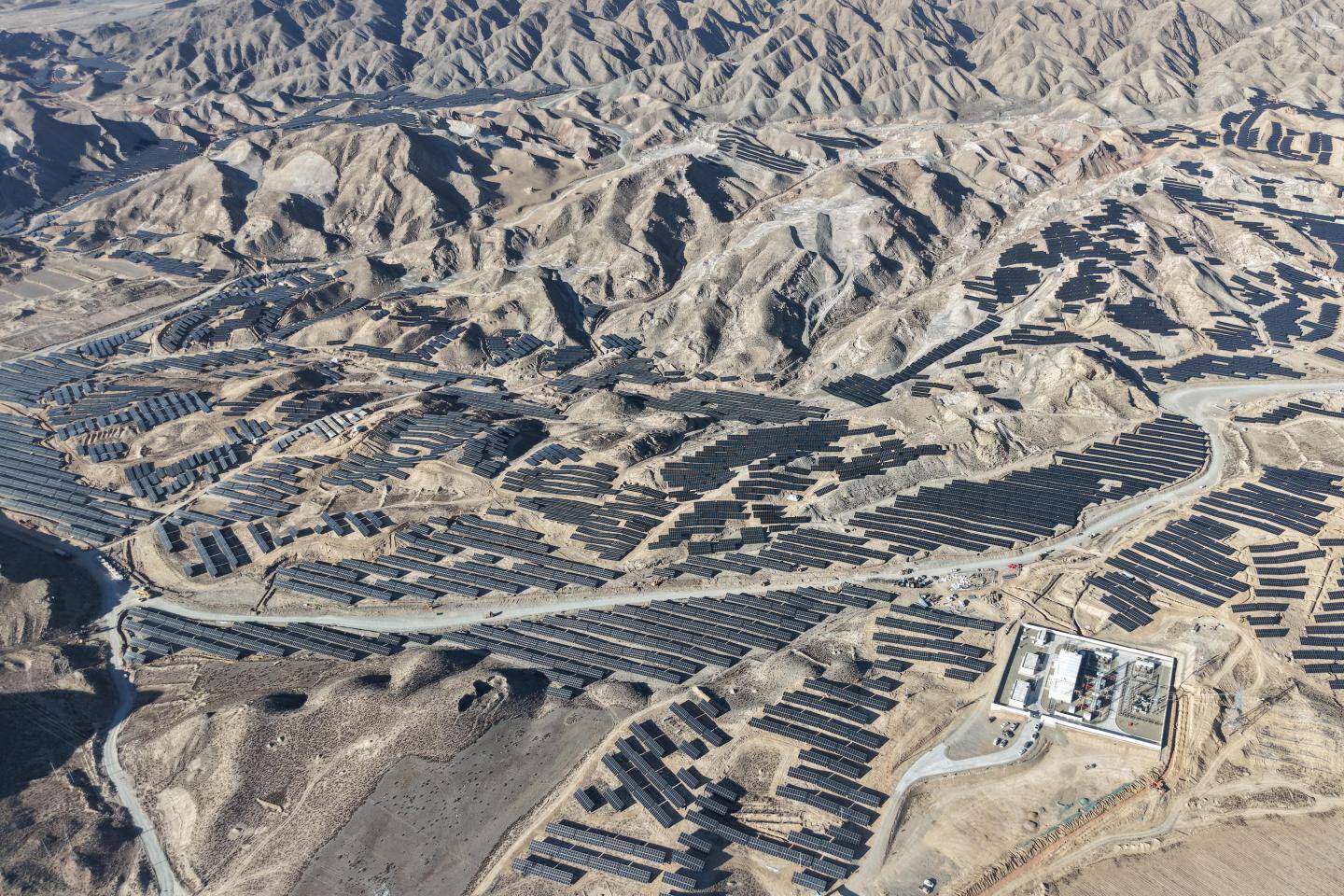

这份亮眼的成绩单赢得了多方认可:项目连续4次获得业主方安全文明施工流动红旗,业主方先后发来2封表扬信,地方政府也致信肯定项目的工程质量与建设进度。如今,站在山巅俯瞰,近40万块光伏板在阳光下熠熠生辉,数几十公里高低压线路纵横贯通,一座现代化的光伏电站矗立在曾经的荒芜山巅,不仅为“双碳”目标实现注入了强劲动能,也为当地带来了显著的生态效益和社会效益。
“项目的成功不是我一个人的功劳,是团队共同奋斗的结果,更是政府和村民支持的结果。”面对荣誉,何彦林始终保持着谦逊。谈及未来,他表示,将继续秉持实干担当的精神,在新能源建设的道路上笃行致远,为推动绿色低碳发展、保障能源安全贡献更多力量。
从荒芜山巅到光伏蓝海,从孤军奋战到众志成城,何彦林用实干破解难题,用坚守诠释担当,在白银大地上书写了作为一名山能建工集团员工的奋斗篇章。他的故事,如绵延的绿电一般,激励着更多人在攻坚克难的道路上勇毅前行。
