三十七处机电安装第二项目部:新泰电厂输煤系统联合调试带煤运行一次成功

郑惠   发布日期: 2026年09月14日

近日,由三十七处机电安装第二项目部承建的新泰2×60万千瓦级燃煤发电项目主体建筑安装工程(Ⅲ标段)输煤设备安装工程,顺利完成输煤系统联合调试,实现带煤运行一次成功。此次输煤全流程设备运转平稳,各项运行参数符合设计标准,标志着项目输煤核心燃料输送通道正式打通,为机组后续整套启动调试创造关键先决条件。

据了解,该工程输煤系统是新泰电厂的“燃料生命线”,该标段涵盖斗轮机堆取料设备、4、5、6号带式输送机、全套电气配电、PLC远程 程控四大板块,工序链条长、设备点位多,机械、电气、自控多专业深度交叉,联合调试技术难度高。

自进入调试阶段,为保障带煤试运行一次成功,项目团队提前统筹谋划,细化专项调试方案,各专业分工协作、紧密配合。机械专业完成斗轮机、皮带机及各类安全保护装置调校测试。电气班组逐柜核查接线、校验保护定值,消除回路隐患。自控人员往返现场与控制室,打通就地远程双控制,反复试验联锁逻辑,确保设备联动精准可靠。在面对多个设备信号调试交叉联锁等难题,大家跨专业协同处置,恪守“隐患不遗留、缺陷不过夜”,将各类风险化解在带煤试运之前,以团队合力筑牢设备安全运行根基。

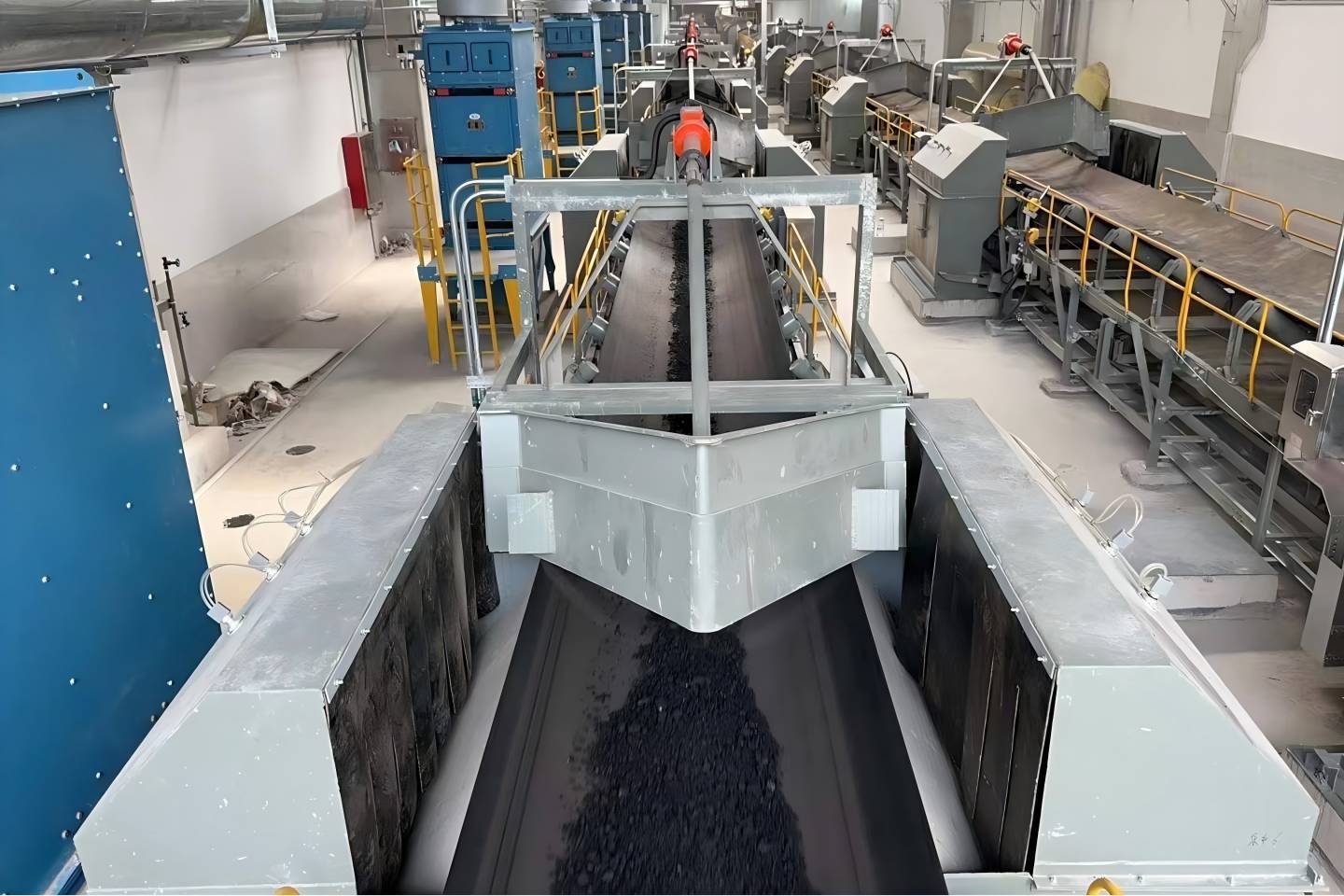

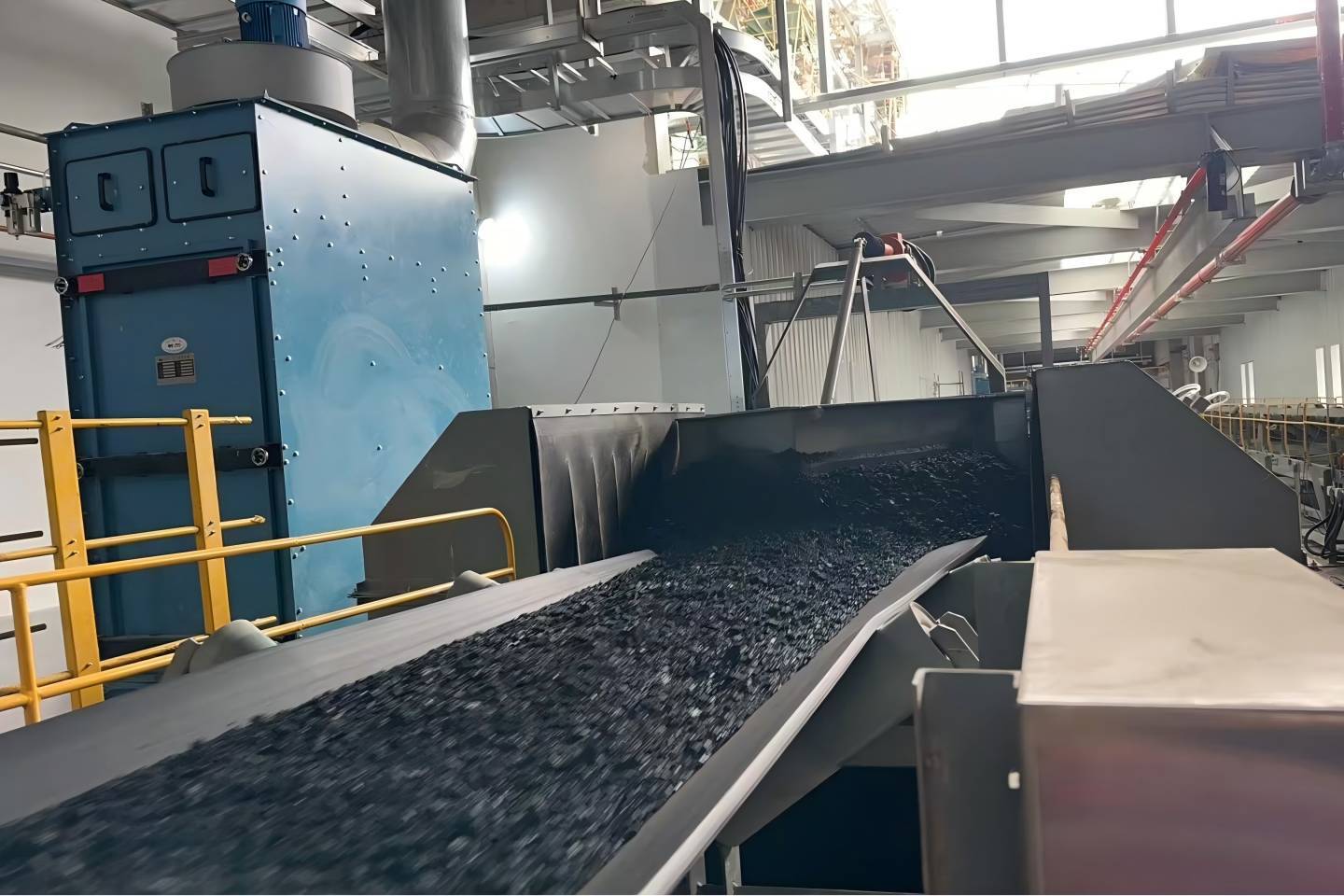

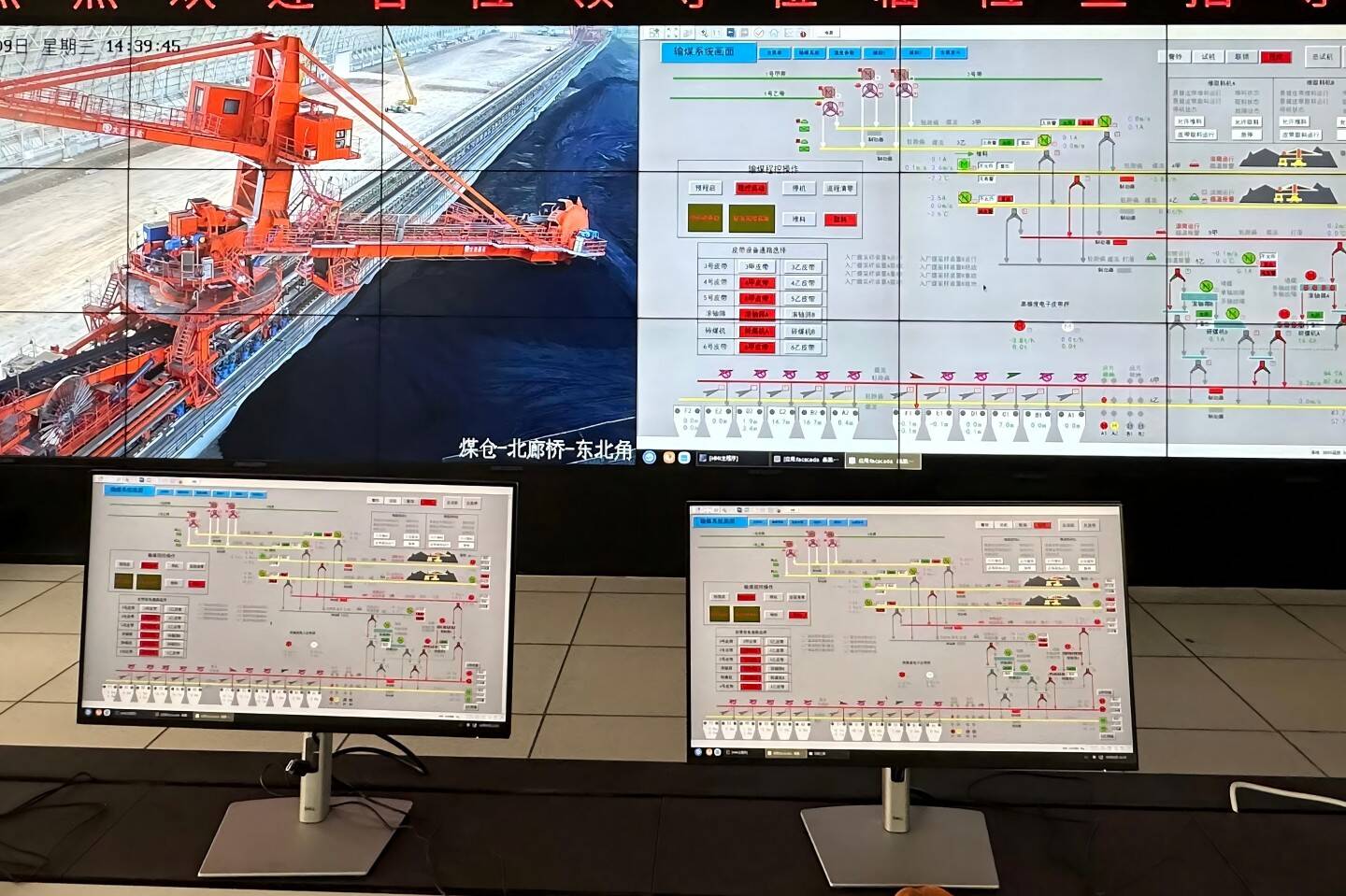

带煤试运行期间,煤流从煤场经煤棚1#斗轮机取料,通过4、5、6号皮带至犁式卸料器平稳落料1#锅炉C1、F1原煤仓,最大带煤量1039t/h,满足设计额定带载条件,全线输送流程通畅。斗轮机堆取料动作精准可靠,皮带运行平稳无异常,各类保护装置动作灵敏,各项运行参数全部达到设计标准,圆满完成带煤试运行既定目标。
