奋进二季度丨三十七处:五月攻坚正当时 全力奋战二季度

张亮亮  张大任   发布日期: 2026年05月19日

五月奋进,战鼓催征。三十七处新泰电厂项目,紧扣“保安全、抢工期、抓质量”要求,在施工现场掀起大干快上热潮,全体干部职工以昂扬姿态紧盯目标、攻坚克难,在保障安全与质量的前提下,不断刷新施工进度,以实干实绩书写二季度奋进答卷,让项目建设跑出“加速度”。

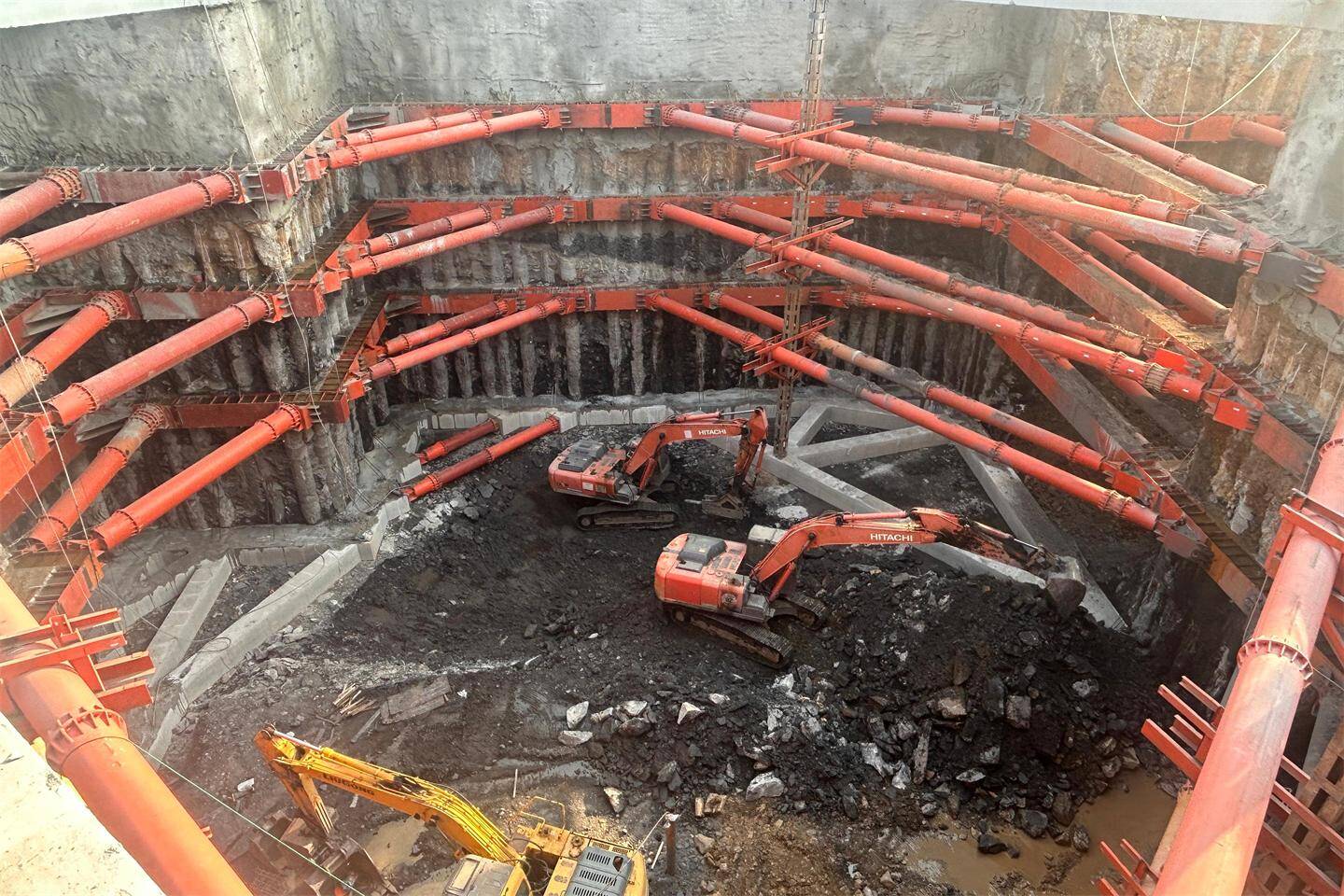

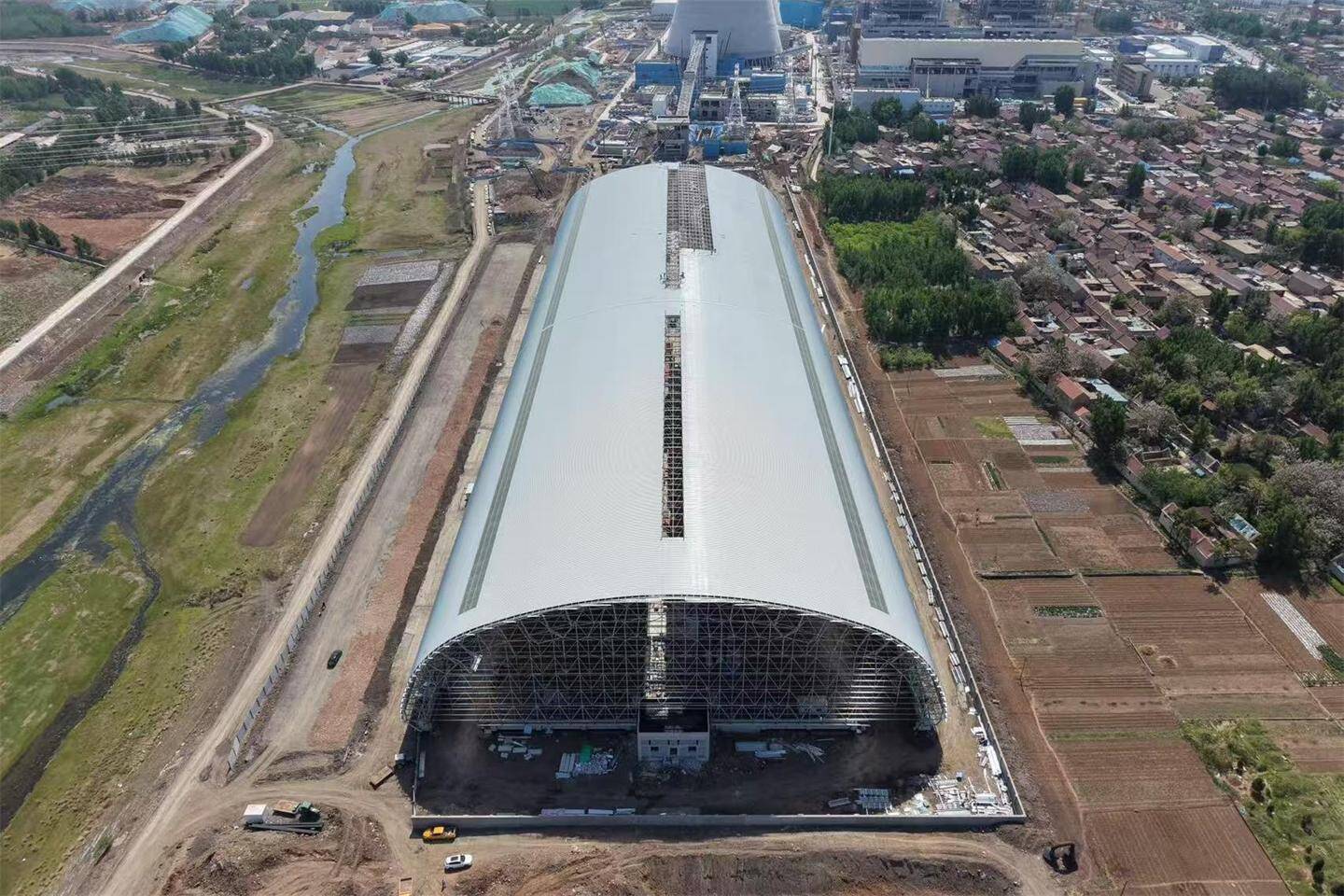

据了解,由三十七处济南分公承建的新泰2×60万千瓦级燃煤发电项目输煤、卸煤标段,位于山东省泰安市新泰市东都镇南鲍村村东,是山东省及山东能源集团重点建设项目。当前,输煤标段已顺利完成碎煤机室、干煤棚、5#带栈桥等关键节点并交付安装,为后续实现输煤系统投运奠定基础。卸煤标段正处于攻坚期,聚焦-28.5m深基坑开挖及支护施工,作业面内18台大型机械同步运转,24小时连续施工,全部五道支撑已施工完成,计划5月中旬具备基础施工条件。

该项目建设团队牢牢把握施工黄金期,提前谋划、周密部署。结合项目施工实际,精准制定施工攻坚方案,细化分解施工任务,将进度目标细化到日、落实到人,建立起层层压实、环环相扣的责任体系。面对施工工序繁杂、作业面交叉多、深基坑施工难度大等挑战,他们优化施工组织,科学调配人力、机械、物料等各类资源,统筹推进各分项工程并行作业,最大限度提升施工效率。狠抓安全质量双线管控,严格落实安全生产责任制,常态化开展安全隐患排查、班前安全教育、安全技术交底工作,对深基坑、机械作业等关键风险点实行全程旁站监护,坚决守住安全底线。牢固树立“杜绝返工、一次成优”理念,严格执行行业规范与验收标准,严把原材料进场、施工工序操作、工程质量验收每一道关口,以精细化管理保障工程品质。

下一步,三十七处将锚定二季度及全年建设目标不放松,继续以饱满的干劲、过硬的作风,迎难而上破解施工难题,持续优化施工组织,强化安全质量管控,保障项目建设稳步推进。
