方大公司:变电站工程建设跑出“加速度”

冯文慧   发布日期: 2026年09月14日

近日,方大公司在甘肃片区承建的变电站项目进入关键攻坚阶段,面对工期紧、工序杂、交叉作业多等考验,负责施工的方大机电安装第一项目部深耕现场工序创新、材料管控等创效节点,顺利完成核心设备安装、电缆敷设、接地网铺设等主体及配套工程,成功实现首段线路通电试验,各项运行参数全部达标,项目已由主体安装阶段平稳转入系统调试攻坚阶段,为按期投运筑牢根基。

精抓节点抢工期

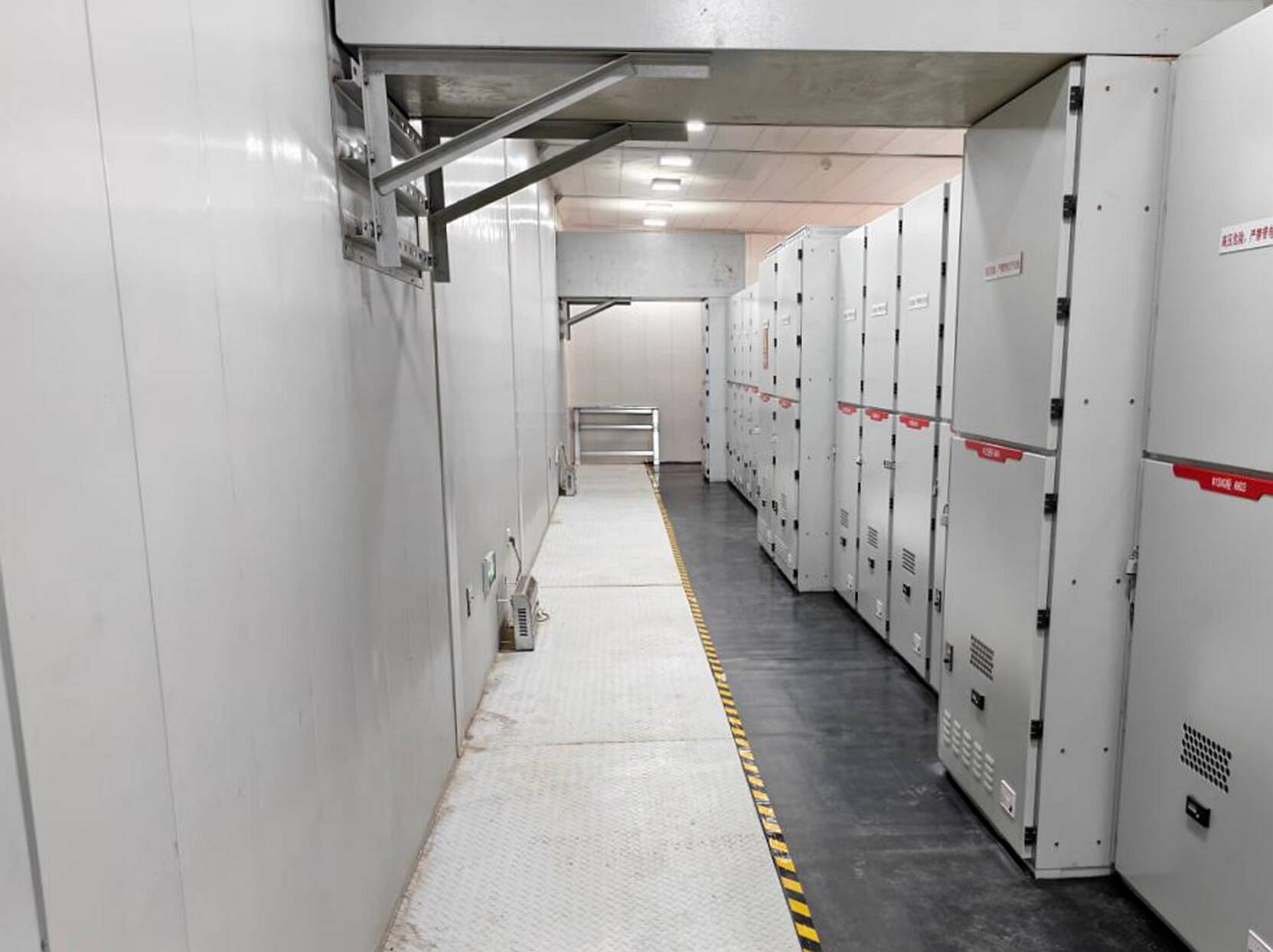

为破除交叉施工干扰、设备运输受限、工期任务繁重等不利因素,项目团队实行倒排工期、挂图作战、销号推进机制,在核心设备安装上,高效完成主变压器、断路器、隔离开关等52台(套)核心电气设备进场验收与标准化安装,设备安装合格率100%,成功实现首段线路通电试验。

在配套工程建设上,同步推进附属系统施工,完成高压电缆1600余米、控制电缆6500余米敷设作业,并全面完成全站接地网铺设施工,接地电阻经检测全部符合规范标准,有效筑牢设备防雷、漏电防护屏障。

精研创新破难题

该项目团队组建起技术攻坚小组,立足变电站施工工况特点,积极推广智能化、新工艺、新方法,以技术革新破解施工瓶颈、优化作业流程。他们引入了电气设备智能安装调试系统,对主变、开关柜等核心设备实施精准定位、精密安装,依托智能监测模块实时校验安装偏差、接线质量,整体安装效率提升30%以上。

此外,积极自主优化设备接线工艺、改良固定工装装置,有效杜绝接线松动、接触不良等通病,提升电气设备长期运行稳定性与可靠性。还创新采用了二次回路远程调试技术,替代传统现场反复校核模式,累计压缩调试工期12天,有效规避高空、带电作业风险,提升调试精准度与作业安全性。

精细管控深挖潜

项目团队坚持精打细算、严控支出、深挖潜力,将施工期临时用电、临时照明系统优化改造为后期变电站辅助用电设施,避免重复施工、重复投入,并对施工废旧钢材、电缆边角料等废料集中归集、二次加工、循环复用,累计降本约5万元。同时,持续优化施工组织方案,推行地面预制、高空吊装作业模式,减少高空作业时长、降低人工投入、压缩施工周期,以方案优化实现了提质降本,有效提升项目精益化经营管理水平。

下一步,方大机电安装事业部将持续深化技术创新、精益创效、标准提质,全力做好甘肃片区工程建设,为企业高质量发展持续赋能。
